景觀設計之園林施工步驟介紹
作者:時間:2016-12-27 17:13:15來源:佚名 點擊量:0
一個園林工程中標,算是獲得了首戰告捷;而工程完工移交才是宣布了全面勝利。收到施工圖,意味攻堅克難的工作全面開啟。
一、看現場,作內業計劃
1.后勤及施工準備
兵馬未動,糧草先行。爐灶開火、住宿舒適、有水有電、有施工工具材料,這些活通常由分批的先鋒部隊完成,時間三天左右。
2.設計師對業主和施工方現場進行景觀效果、技術要求交底
此步非常關鍵缺又往往被省略,圖紙會審一方面能通過探討進行方案優化,節約施工成本或降低施工難度;另一方面,施工方能快速理解施工要求及景觀標準,明確施工重點、難點,從而減少因理解分歧而造成的后期返工。
3.施工工序分化,物料統計
施工工序,說到底就是確定先從哪開始施工,分部分項的施工工序都是按固定的套路格式來。當然也不排除有陌生的節點工程,把它單獨出來,重點研究。算好下單加工到貨時間,順便把節假日休息時間也考慮進去。對于特別定制,易損耗的材料宜留備份以便后期維修。
4.人工組織計劃
理論上講,竣工日期減開工日期就是工程施工總時間。但因交叉施工場地受限,極端天氣影響,甲方工程變更工期順延,以及其它不可預知的因素,加之工程的竣工日期是甲方根據自己的估算或趕在節假日來臨之前或領導人行程確定。
按時完工實屬不易,總要想辦法來完成,而最好方法就是增加人數,日夜兼程的干。在工程空閑季能呼到人,在繁忙季要提前預約。所以要做較為精準的人工工種需求計劃,精確度需要依賴豐富的工程實踐經驗與測算。
二、基礎地形與地下工作
1.分塊分區域施工,材料機械進出場路線設計
好的分塊分區猶如庖丁解牛。而現實不總是那么理想如意,可能因交叉施工受制于緊前工作,或場地未能如期交付,或其他原因。但總體的分區及分區的先后還是能確定的。
因此,施工場地是搶占出來的,也是東拼西湊連起來的,機械路線設計需根據施工現場定。
2.起始標高,放線,整地形
園林標高、放線常以房屋建筑為參照物。考慮到實際偏差,應對參照物的標高和尺寸進行復核,再確定最佳參照物。對存在偏差的參照點,理論上要通知監理、設計方進行標高尺寸優化,實際操作上常常柔化處理而人不知。畢竟園林不是工廠產品必須得一個模子,它得因時因地。
放線技術的高低體現在橫平豎直、彎曲自然,尺寸定位得當。兩線相交確定一點,兩點相交確定一線。直線直角常用勾三股四弦五驗證。借助全站儀能輕松完成,只是嫌麻煩另外也有點貴重。圖紙上的尺寸是鋪裝完成面,而放線的尺寸往往是基礎面。熟知結構和石材面層尺寸,才能減少返工破除或補工。
對于地基式的地形整理,會牽扯到鋼筋混凝土破碎,出渣土,挖機壓入松木樁或客換土,雖可簽證畢竟延誤工期。對于車庫頂板式的屋頂花園,地形整理相對簡單,根據設計標高算出所需土方量進土,然后按標高設計挖填整理。
3.出破碎渣土,進土方
園林關乎植物生命,植物與土壤如同人與飲食。園建基礎常見碎磚渣土作墊層,然后用挖掘機碾壓夯實,再鋪碎石找平雖遜于素土分層夯實碎石找平,未嘗不可;但綠化景觀對地基和種植層土壤要求高,馬虎不得也將就不得。地基除無毒無害外還得排水通暢,種植層以壤土最好,土壤厚度大喬木區域一米五以上,喬灌木一米左右,地被草五十公分左右。
為減少渣土出運常就地深挖掩埋或轉做園建地基;進土方比測算量多30%為好,因為有沉降和損耗,加之哪怕是多于的種植土也能被綠化微地形消化,所以土方宜多不宜少。

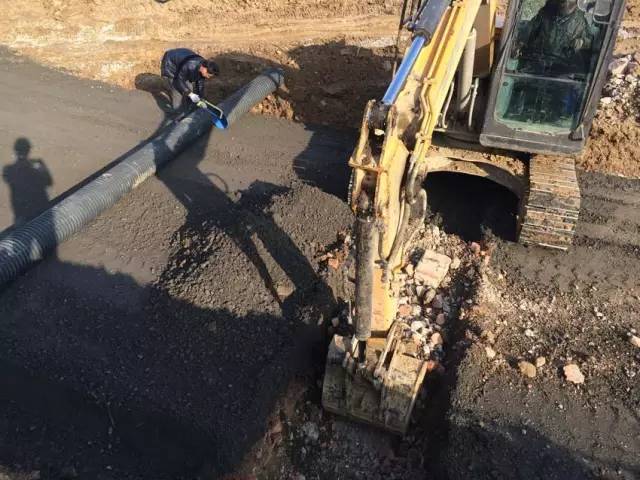

4.雨污水開溝埋管,砌筑井
地下管道埋設常在基礎地形整理好后進行。樓盤小區的管道有電力電纜、天然氣、通訊光纜以及消防管道等,這些都是獨立專業分包出去的。園林常見的地下管道有污水管、雨水管、綠化給水管和建筑小品電纜管。
污水管的埋深由就近的市政污水管決定,雨水管埋深由就近的雨水管決定。市政管道足夠深,埋深的自由點,排水也就順暢,反之則要控制好放坡大小。地形整理好后就趕工開溝放管,填沙覆土。管道放坡要連續順暢,管道周圍填沙充實,管面覆沙厚度5公分左右,這樣能保證排水,同時避免管道被人為破壞而返工。

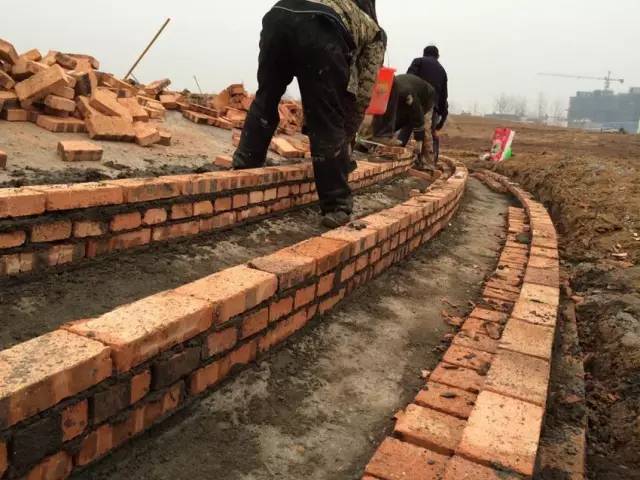

綠化給水管、電纜管一般分布在土壤表面下30公分的位置,常在路基硬化前埋設,再在需要時連通。一般情況下,雨污水井砌筑圓井,內空下口90公分上口70公分;雨水篦子砌方井,內空25*45;閥門井方形,內空70*70。
三、地基與地上景觀
1.扎鋼筋制模,管線鋪設,道路場地硬化

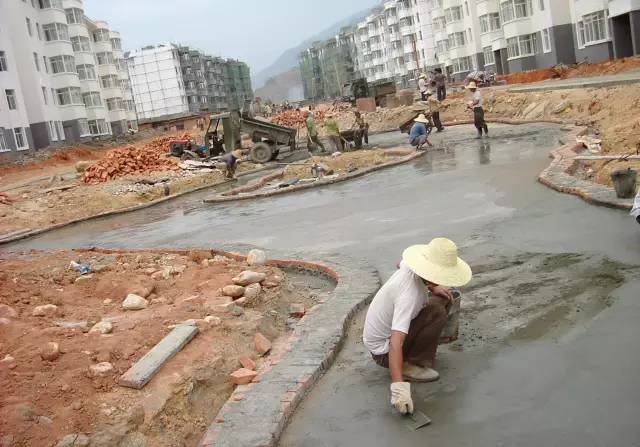

園建地形整理壓實,鋪好碎石墊層后,根據設計要求和實際情況可能要鋪設單層或雙層雙向鋼筋,行間距20公分左右。模板有木方模板和磚模,磚??勺鳛橛不糠?。模板高度依混凝土完成面。
在混凝土澆筑前完成地下地面的管道鋪設預埋,大面積的混凝土硬化,應進行標高定樁以減少人工誤差。通常用天泵與攪拌車完成,同時需注意人員分工,攪拌車開關一人,管口一兩人,耙平兩人四人,振動棒一兩人,細平一兩人?;炷翝仓蟮?天內要保濕或保溫養護,避免人為機械破壞。
2.綠化區域微地形
地形整理結合深翻松土耙平,清除建筑垃圾,很少有苗圃管理式的混施有機肥的。

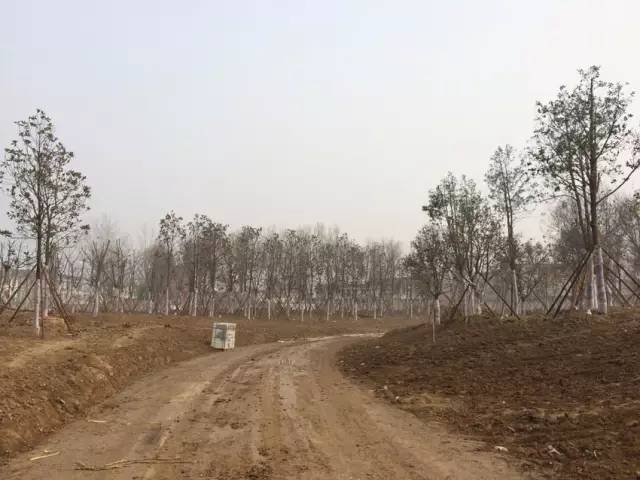

3.大樹,喬灌木定點種植
苗木的定點,除按設計要求,很多都是根據綠化師現場調配。種植穴的大小深度,依米徑大小是米徑的10倍左右,深度是米徑的6倍左右,依冠幅大小是冠幅的50%,深度為冠幅的30%。
周圍土質不好就需要備好營養土,做盆式栽植。要防止積水,有地下埋置排水管,也有土球周圍布置探水管。
苗木到場驗收合格后,及時疏枝打葉,大傷口涂抹愈合劑。搶工種植,以最佳觀賞面放在主視線上,土球周圍填營養土壓緊實。最好在澆第一次透水前打好支撐。其后隔三,岔五澆兩次透水。稻草或無紡布纏護樹干,掛營養液,樹干枝葉噴水保濕要及時跟進,也是不可忽視的環節。

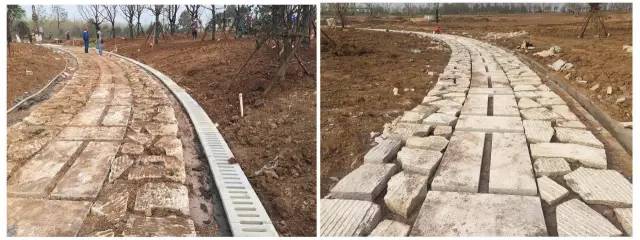

4.園建鋪裝施工

設計的優劣基本決定了鋪裝的難易和外觀;路基放線硬化的好壞對鋪裝的施工進度有影響;而鋪裝排版的定制化能優化細節、減少現場切割,使縫對縫或縫對中;工匠現場鋪裝的工序及水平?jīng)Q定著施工質量。
標高依設計同時根據現場調整,大面積鋪裝,大放坡2%或多流向設排水溝;園路、平臺鋪裝先放坡跑帶圈邊,再中心鋪;臺階踏步由下而上。鋪裝完成的一天內防止人為踩踏而凹陷不平,必要時用彩條布覆蓋防止污染石材。在即將試用前常用洗地機刷洗,重點
部位人工用草酸清洗。
5.球類拼團布置
依設計,也可現場發揮。列植均勻一致,群植密不透風,混栽三五成群,點綴一棵兩棵。邊放點邊種植,及時跟進修剪打葉澆透水。
6.管線埋設安裝
埋管走線按設計,以便日后維修查找,根據實際情況調整路線的需備案標示。專業方面,水管,電纜尺寸按實際需求。其余的就是施工細節外觀的美觀。
7.色塊分區劃線
在松土整地完成后,劃一條弧線,按高低分層,確定這帶種植的色塊品種,及時跟進修剪澆水。
8.草皮圈邊
整完地有自然地形,易積水處暗管排水;再鋪沙找平防空洞;再鋪草皮,草皮塊縫對中;澆透水,再壓實。
至此,園林施工基本結束。在園林工程中,綠化對景觀效果起著決定性的作用,下面就著重強調一下園林綠化施工標準注意事項:
一、平整場地、栽種土壤的標準
(一)平整場地
1.地形造型
地形堆坡的形式及高度需要嚴格按照圖紙,并且在得到項目部主管工程師及設計師認可后才進行后續植栽(灌木、草坪等)工作。否則,在未經認可的情況下,甲方有權利要求施工單位翻掉所有植物重新堆坡。堆坡驗收,須以沉降后的效果為驗收基礎。
2.底層泥土
間隔1m翻松至30cm深度,同時清除超過5cm直徑的雜物;表層土——須完全翻松,同時清除超過2cm直徑的雜物;草坪區表土——完全翻松后清除直徑超過2cm的雜物。
3.根據設計圖準確測量地面標高并找坡,對土地進行多次灌水沉降,并及時補足所沉降的土壤。
4.平整場地時中心土表應高于路沿石或擋土墻,邊沿土表低于路沿石或擋土墻3cm。
5.在種植土壤周邊設置必要的排水溝,保持排水通暢、不積水。
6.場地平整的效果要求為,土型飽滿,不下陷,無明顯沉降,坡度自然平緩。
(二)種植土壤
1.清理、消毒、殺菌:種植前應對種植區域的土壤理化性質進行初步分析,如有地下害蟲,應提前進行殺菌、除蟲。及時拔除土壤中雜草根、清理大石塊等。標準:自表層土壤30cm內中不能有超過直徑大于5cm的石頭,同時將種種植土壤翻松,保持土壤表層疏松、通氣和良好的透水性能。
2.栽植植物鋪土,應滿足以下最低種植土層厚度:
3.種植地的土壤不得含有建筑廢土及其他有害成分。
4.草坪種植地、花卉種植地等應施足基肥,翻耕30cm,摟平耙細,去除雜物,平整度和坡度應符合設計要求。
二、種植穴、槽的挖掘
(一)種植穴、槽挖掘前,施工單位應主動向開發商了解地下管線和隱蔽物埋設情況,便于綠化施工。
(二)定點放線要求
1.種植穴挖掘時要注意地下管線等埋設情況,避免破壞。
2.種植穴定點放線符合設計圖紙要求。
3.行道樹要求位置準確,以設計圖紙為準,最小種植株距為4m。行道樹和行列樹木應在一條線上。
(三)種植穴規格及挖掘要求
1.種植穴的大小根據苗木根系、土球直徑確定。通常種植穴較土球直徑大于80cm,深度較土球厚度大于30cm。
2.喬木土球和根系下的有效土層必須≥30cm。
3.種植穴必須垂直下挖,上下口徑相等,穴底土壤要踏實或夯實,以免灌水時滲漏太快。土層干燥時應進行種植穴浸穴。
4.種植穴要求排水良好,排水不良或地下水位過高時在穴底鋪15cm沙礫或設滲水管、盲溝、或抬高地面以利排水。
5.如種植土太瘠薄,則需在穴底施足充分腐熟的有機肥做底肥,回填30cm種植土。
6.種植穴回填土應疏松肥沃,并在回填后立即灌水夯實,保證根系與土壤充分接觸。
三、苗木修剪
種植前應進行苗木根系修剪,應將劈裂根、病蟲根、過長根剪除,并對樹冠進行適時修剪,保持地上地下平衡。
(一)喬木修剪要求
1.具有明顯主干的高大落葉喬木應盡量保持原有樹形,進行適當疏枝,對保留的主側枝應在健壯芽上短截,可剪去枝條1/5,如有特殊情況需要處理,應征得甲方相關人員的同意。
2.無明顯主干、枝條茂密的落葉喬木,對干徑10cm以上樹木,可疏枝保持原樹形,對干徑小于10cm的苗木,可選留主干上的幾個側枝,保持原有樹形進行短截。
3.修剪原則:剪除病蟲枝、枯死枝、生長衰弱枝、過密的輪生枝、徒長枝和多余的下垂枝。
4.用作行道樹的喬木,主干高度應大于3m,第一分枝點以枝條應全部剪除,分枝點以上枝酌情疏剪或短截,并應保持樹冠原型。
5.珍貴樹種的樹冠應作少量疏剪。
(二)灌木及藤蔓類修剪的要求
1.分枝明顯、新枝萌發花芽的小灌木,可順其樹勢適當修剪,促生新枝,更新老枝。
2.用作綠籬的喬灌木,可在種植后按設計要求整形修剪。
(三)苗木修剪質量標準
1.剪口應平滑,不得劈裂。
2.枝條短截時應留外芽,剪口應距留芽位置以上1cm。
3.修剪直徑2cm以上大枝條及粗根時,截口必須削平并涂防腐劑。
四、苗木移植和養護管理
(一)苗木起挖
1.挖掘前1—2天根據土壤干濕情況適當澆水,以防止土壤過干導致土球松散。遇到土壤過于干旱時應提前3—5天澆足水,最好在挖掘前5—8天根部施用0.2%—0.3%尿素溶液增加樹體吸收營養(嫁肥)。
2.起挖時間:盡量避開高溫酷熱和光照強烈天氣,宜在陰天早晨或傍晚進行,減少喬木水分蒸發。
3.起挖時遇到粗大根系必須用鋒利的鋸子切斷,以免產生裂根,震裂土球。
4.裸根苗木遠距離運輸需在根兜里填塞濕草或包裹塑料薄膜保濕,以免根部失水過多,影響成活率,并且應注意防止日曬。根系打漿是常用的保護方式之一,可提高成活率20%以上。漿水比例:過磷酸鈣1kg+細黃土7.5kg+水40kg,攪成糊漿狀。
5.斷根縮坨:三年內未做過移植或斷根處理的喬木,如有條件應在移植前6個月斷根縮坨。時間一般在春季萌芽前、夏季地上部分停止生長后、秋季落葉前根部生長期。按干徑5倍畫圓,沿圈挖40cm,深50cm的溝。如時間允許斷根應分期、分區交錯進行,斷根區應回填肥性土壤,促使大量須根系的產生。
(二)苗木起挖后處理
1.苗木起挖后應及時運輸。
2.根系修剪,修剪過長的主根、側根和受傷根系,根徑達2cm以上的使用傷口涂抹劑進行根部傷口消毒,防止受傷根系腐爛。
3.根系保濕,噴保濕劑或泥漿蘸根,減少根系失水。再用濕潤的麻片、草繩包裹保濕。
4.枝葉的適當修剪:為減少苗木水分蒸騰,裝車前對枝葉進行適當修剪,重點減除折斷枝、過密枝、重疊枝、輪生枝、下垂枝、徒長枝、病蟲枝,要求剪口平滑,并涂傷口涂抹劑。
5.收扎樹冠:喬木的樹冠均采用全冠幅的保護,取樹后,應及時進行多次收枝。理順細小枝葉后收緊分枝;再把整理好的各分支依次收緊。保證喬木的冠幅、枝桿不受到損失。收扎樹冠時應由上至下,由內至外,依次向內收緊,大枝扎縛處要墊橡皮等軟物,不應挫傷喬木。
6.臨時假植:不能及時移植或裝運的喬木,要立即進行臨時性假植。選擇地勢高,背風排水良好的地方假植。假植要疏擺、深埋、培碎土、踏實不透風。假植后專業人員要經常檢查,防止喬木風干、霉爛和遭受鼠、兔危害,必要時設置防風障。
(三)苗木裝運
1.運輸過程中要防止苗木遭到暴曬、雨淋和二次機械損傷。
2.樹根放在車頭,樹冠放在車尾,土球墊穩,樹梢不得拖地,樹體與車體接觸處墊軟墊物,避免損傷樹皮,否則甲方可拒絕收貨。
3.裸根喬木應特別注意根部保護,避免劈裂、折斷。
4裝完后用濕草袋或苫布遮蓋加以保濕保護。遠距離運輸和氣候過冷過熱時必須進行根部保濕。
(四)苗木假植(到場后不能及時栽植情況下假植)
1.帶土球苗木假植
(1)方法一:開溝將苗木土球挨土球密集擠在一起,覆蓋壤土并填滿土球間空隙,再對樹冠和土球均勻灑水,使上面濕透;
(2)方法二:將苗木臨時性栽在一塊綠化用地上,土球埋入土中1/3—1/2深,澆水保持一定濕度即可。
2.裸根苗木假植
裸根苗木必須當天種植,自起苗起暴露時間不宜超過8小時,不能當天種植的要進行假植,一般采取開溝假植法,溝深60cm左右,然后將裸根苗木30°斜栽在溝中,分層覆土壓實,經常噴水保濕,地面不能積水,在周圍邊沿地帶要挖溝排水,日照強烈時設遮光網。
(五)喬木種植后的養護管理
1.澆水控制
(1)栽植后當時澆透第一遍水,三天內澆第二遍水,一周內完成第三遍水,澆水應緩澆慢滲,出現漏水、土壤下陷和喬木傾斜,應及時扶正、培土;
(2)粘性土壤,宜適量澆水,根系不發達樹種,澆水量宜較多;肉質根系樹種,澆水量宜少;
(3)土雖不干,但氣溫較高,水分蒸騰較大,應對地上部分樹干、樹冠包扎物及周圍環境噴霧,時間早晚各一次,在上午10時前和下午15時后進行。灌溉要一次澆透。如有需要可覆蓋根部,向樹冠噴施抗蒸騰劑等方法降低蒸騰強度。嚴寒的冬季中午澆水為宜;
(4)久雨或暴雨時造成根部積水,必須立即開溝排水。
2.培土措施
(1)種植穴內的土壤,出現低洼和積水現象時,必須培土,使根頸周圍的土高出周圍5cm左右;
(2)喬木根部附近的土壤要保持疏松,易板結的土壤,在蒸騰旺季須每月松土一次。
3.剝芽
(1)樹干部位的萌芽應全部剝除,對切口上萌生的叢生芽必須及時剝稀,保留樹冠部位能形成樹冠骨架形態的萌芽;
(2)常綠樹種,除叢生枝、病蟲枝內膛過弱的枝外,當年可不必剝芽,到第二年修剪時進行。
4.巡視管理
(1)定期檢查喬木支撐設施,出現松動時及時加固,避免風倒等事故發生;
(2)發現病蟲害時,必須及時防除,如不及時進行防除,引發病蟲害的擴散,一切后果由養護方承擔;
(3)防止苗木“假活”,一旦氣溫升高水分虧損就會出現植物萎焉,若不及時救護就會在高溫干旱期死亡。葉綠而失去光澤,枝條顯干,發現有新梢葉片萎縮等現象,要及時查明原因,是否根部有空隙,水發不足或過多,有無病蟲害,并采取相應的措施;
(4)土干應立即澆水,土不干可進行葉面、樹桿周圍環境噴水。葉水分足,色黃、落葉,應及時排水。大量落葉,應及時抽稀修剪或剝芽。葉干枯,不落,應作特殊搶救處理;
(5)根據喬木危險程度進行強修剪。氣候干燥時,噴霧增加環境濕度,過多水份不宜流人土壤,宜可在樹根部覆蓋塑料薄膜。用2‰~5‰尿素或磷酸二氫鉀等進行根外追肥;
(6)喬木每年修剪一次,常綠樹種在春季修剪、落葉樹種在秋季修剪,枯枝、病蟲枝及時修剪,保持樹形整齊優美,冠形豐滿。
注:本文來自嶺南論壇,僅供學習參考,如有侵權請聯系小編刪除。
